Ппр это: состав, виды Проекта Производства Работ

Содержание

Проект производства работ

СОДЕРЖАНИЕ:

Назначение и задачи проекта производства работ

Требования к проекту производства работ

Виды проектов производства работ

Состав типового проекта производства работ

Состав ППР согласно ОАТИ г. Москвы

Состав ППР по нормативам разработчика (на примере ООО «ППР Эксперт»)

Оформление проекта производства работ

Согласование и утверждение проекта производства работ

Нормативные документы и СНИПы

Примеры проектов производства работ


Назначение и задачи проекта производства работ

Проект производства работ или ППР – это раздел организационно-технологической документации, который включает в себя инструкции по производству отдельных строительных и монтажных работ. Проект производства работ также используется для планирования и контроля выполняемых работ. ППР разрабатывается на основе ПОС (проект организации строительства), который содержит чертежи и схемы возводимых зданий (сооружений).

В проекте производства работ определяется очередность постройки, объем строительных работ, количество рабочих смен, а также сроки реализации и окончания по отдельным видам работ. ППР обеспечивает достижение плановых экономических показателей, а также расчетных значений по производительности труда и качеству выполняемых работ.

↑ к содержанию


Требования к проекту производства работ

  1. ППР необходим при организации работ по возведению (сносу) зданий или сооружений, как полному, так и частичному. Проект производства работ требуется и на подготовительный период строительства, а также на каждый вид работ в отдельности. Требования к составу разделов ППР изложены в СП 48.13330.2011 «Организация строительства».
  2. Согласно СП 48.13330.2011 проекты производства работ разрабатывают проектные организации, которые располагают инженерными кадрами необходимой квалификации. Подготовку ППР могут производить и сами строительные организации при том же условии.
  3. Согласно РД-11-06-2007 ППР на работы с использованием грузоподъемных механизмов разрабатываются аттестованными специалистами в области промышленной безопасности, имеющими соответствующий опыт работы.
  4. Согласно 190-ФЗ от 29.12.2004 г. юридические лица и индивидуальные предприниматели могут осуществлять подготовку проектной документации при условии, что они состоят в СРО и имеют допуск к данному виду работ.
  5. Согласно СП 48.13330.2011 утверждение проекта производства работ осуществляется главным инженером генерального подрядчика. Отдельные разделы ППР на монтажные и специальные работы утверждаются главными инженерами организаций-субподрядчиков. После утверждения ППР необходимо предоставить на строительную площадку в обязательном порядке до начала производства работ.

СНиП 12-03-2001 «Безопасность труда в строительстве» (приложение Ж) устанавливает требования к разработке проекта производства работ по обеспечению безопасности труда на объекте. Без указанных решений проведение строительных работ не допускается.

↑ к содержанию


Виды проектов производства работ

Исходя из типа планируемых строительных работ, для их производства осуществляется разработка соответствующих видов ППР. Проекты производства работ могут описывать как полный комплекс строительных работ, так и отдельные их виды.

ППР по видам работ:

Проект производства работ кранами (ППРК) — нормативный документ, который организует работу кранов и других грузоподъемных механизмов на строительной площадке.
Подробнее >>

Проект производства работ на фасадные работы — регламентирует порядок проведения работ по ремонту и реконструкции фасадов зданий.
Подробнее >>

Проект производства работ на установку лесов — содержит требования к монтажу и демонтажу строительных лесов, порядку поставки конструктивных элементов и качеству работ по установке.
Подробнее >>

ППР на подготовительный период строительства — определяет порядок и состав работ, которые необходимо выполнить для создания технологических условий для процессов основного периода строительства.
Подробнее >>

ППР на монтаж металлоконструкций — устанавливает требования к материалам и узлам металлоконструкций, а также правила техники безопасности и порядок проведения погрузочно-разгрузочных и монтажных работ.
Подробнее >>

Проект производства работ на монолитные работы — необходимый нормативный документ при возведении монолитных зданий и сооружений, обычно состоит из группы отдельных ППР.
Подробнее >>

Проект производства работ на кровельные работы — определяет порядок устройства кровли согласно стройгенплану, должен соответствовать нормам проведения работ на высоте.
Подробнее >>

↑ к содержанию


Состав типового проекта производства работ

  1. Строительный генеральный план.
  2. Пояснительная записка, в которой содержатся решения по производству геодезических работ, прокладке временных инженерных сетей и освещения.
  3. Обоснования и мероприятия по применению мобильных форм организации работ.
  4. Схемы размещения геодезических знаков.
  5. Режимы организации труда и отдыха.
  6. Потребность в энергоресурсах и воде.
  7. Потребность и привязка городков строителей и мобильных зданий.
  8. Мероприятия по обеспечению сохранности строительных материалов, конструкций и оборудования.
  9. Перечень природоохранных мероприятий.
  10. Мероприятия по охране труда и технике безопасности.
  11. Технологические карты по видам работ.
  12. График поступления на объект строительных материалов, конструкций и оборудования.
  13. Календарный план производства работ.
  14. График движения рабочих кадров по объекту.
  15. График движения строительных машин.
  16. Технико-экономические показатели.

↑ к содержанию


Состав проекта производства работ согласно требованиям ОАТИ гор. Москвы

  1. Схема организации площадки для производства работ
  2. Общая схема проведения работ
  3. Пояснительная записка

Пояснительная записка содержит:

  • ситуационный план, который выполняется в масштабе 1:2000 с нанесением проектных решений;
  • описание места производства работ;
  • решение заказчика о проведении работ;
  • наименование заказчика;
  • исходные данные по проектированию;
  • описание вида, объемов и продолжительности производимых работ;
  • описание технологической последовательности выполнения работ;
  • организационно-технологическая схема производства работ;
  • описание мероприятий по обеспечению безопасности;
  • описание характеристик и типа ограждения, планируемого к использованию в зоне проведения работ;
  • мероприятия при пересечении проезжей части;
  • описание мероприятий по обеспечению безопасности, в том числе дорожного движения, при выполнении работ;
  • чертежи технических решений по обеспечению сохранности и дальнейшей эксплуатации подземных, наземных сооружений и коммуникаций при проведении работ;
  • описание мероприятий по восстановлению нарушенного благоустройства;
  • противопожарные мероприятия;
  • охрана окружающей среды и утилизация строительных отходов;
  • защита от шума;

↑ к содержанию


Состав проекта производства работ согласно внутренним нормативам ООО «ППР ЭКСПЕРТ»

  1. Стройгенплан.
  2. Схема организации работ.
  3. Технологическая последовательность производства работ.
  4. Календарный график.
  5. График потребности в рабочих кадрах.
  6. График потребности в основных строительных машинах и механизмах.
  7. Технологические карты.
  8. Пояснительная записка.

Пояснительная записка содержит:

  • область применения;
  • краткая характеристика объекта строительства;
  • организация и технология производства работ;
  • указания к производству работ (технологические мероприятия и регламенты) для каждого из видов работ выполняемых на строительной площадке, в том числе в зимнее время;
  • указания о методах осуществления инструментального контроля над производством работ и качеством строительства;
  • перечень используемых механизмов и оборудования;
  • мероприятия по охране труда и технике безопасности;
  • мероприятия по пожарной безопасности;
  • мероприятия по охране окружающей среды;
  • требования по технике безопасности и охране труда.
  1. Схема организации площадки для производства работ выполняется на инженерно-топографическом плане в масштабе 1:500 с нанесением проектных и организационно-технологических решений.
  2. Общая схема проведения работ выполняется в масштабе 1:2000 с нанесением схемы зоны проведения работ с привязкой к плану местности.
  3. Строительный генеральный план является актуализированной версией строительного генерального плана проекта организации строительства, отражающей конкретные детализированные решения, необходимые для реализации проектных решений. Он разрабатывается согласно СП 48.13330.2011 «Организация строительства». В нем указывается расположение временных ограждений строительной площадки, временных дорог, бытового городка, мест складирования материалов и изделий, точек наружного освещения, транспортных путей, инженерных сетей, коммуникаций, оборудования и механизмов, используемых при строительстве. Решения на строительном генеральном плане в составе ППР должны быть увязаны с ПОС. Строительный генеральный план в составе ППР привязывается к конкретному виду работ.
  4. Схема организации работ содержит в себе описание последовательности и методов производства работ.
  5. Календарный план в составе проекта производства работ может выполняться с использованием специализированных компьютерных программ, как правило, в виде диаграммы Ганта, и включает в себя сроки и последовательность планируемых работ с указанием объема работ, трудозатрат (чел.-ч., чел.-смены, маш.-смены), число смен и количество рабочих в смене. На основании календарного графика разрабатывается график потребности в рабочих кадрах и график потребности в основных строительных машинах и механизмах (по дням).
  6. Технологические карты в составе проекта производства работ разрабатываются согласно МДС 12-29.2006 на отдельные виды строительно-монтажных работ с учетом особенностей данного объекта и местных условий. Технологическая карта включает в себя технологическую последовательность и основные принципы организации труда при выполнении операций, входящих в состав рассматриваемой работы. Также возможна разработка технологических карт на эксплуатацию отдельно взятого механизма (крана, подъемника и т.д.).
  7. Пояснительная записка содержит описание и технологическую последовательность производства работ, указания о методах осуществления контроля над производством и качеством работ, мероприятия по безопасности труда. Также записка содержит описание противопожарных мероприятий, охраны окружающей среды и утилизации отходов и защиты от шума.

В зависимости от вида работ состав ППР может меняться.

↑ к содержанию


Оформление проекта производства работ

Оформление проектов производства работ производится согласно техническому заданию.

Проект производства работ имеет следующую структуру:

  • Обложка с названием объекта строительства и наименованием подрядной организации.
  • Титульный лист.
  • Удостоверение о прохождении аттестации разработчиков ППР.
  • Содержание ППР.
  • Пояснительная записка.
  • Чертежи, разработанные согласно установленным строительным нормам и правилами.

Текстовые и графические материалы ППР оформляются на листах стандартных форматов A0-A4. В ГОСТ 21.1101-2013 устанавливается положение рамок и штампов для каждого из форматов. Для пояснительной записки необходимо использовать требования из ГОСТ 2.105-95 «Общие требования к текстовым документам».

↑ к содержанию


Согласование и утверждение проекта производства работ

Согласование проекта производства работ осуществляется:

  • с главным архитектором или начальником строительного отдела в органах местного самоуправления;
  • при обоснованном отступлении от норм пожарной безопасности требуется согласование ППР в местном МЧС;
  • если проект предполагает производство работ с помощью башенных кранов, то ППР согласовывается и с компанией – владельцем кранов, или с организацией, которая осуществляет их установку на объекте.

ППР на субподрядные работы согласуется с компанией генерального подрядчика.

Утверждение проекта производства работ осуществляется главным инженером или техническим директором организации генерального подрядчика.

При реконструкции действующего здания или сооружения на территории предприятия, проект производства работ необходимо согласовать с директором предприятия и организацией — заказчиком работ.

ППР на монтаж или демонтаж оборудования необходимо согласовать в следующих инстанциях:

  • согласование графика передачи оборудования с руководством предприятия;
  • в случае, если нагрузка на оборудование превышает паспортные значения, то необходимо согласование технологических схем монтажа или демонтажа с представителями завода-изготовителя;
  • если для монтажа/демонтажа применяются строительные конструкции, то необходимо согласование технологических схем в проектной и монтажной организациях;
  • при вынужденных отклонениях от технических условий на монтаж (завода изготовителя) следует согласовать технологические схемы с руководством предприятия и заводом изготовителем оборудования.

↑ к содержанию


Нормативные документы и СНИПы

Проект производства работ – это главный нормативный документ для строительной площадки, где выполняются работы. Он должен учитывать все требования и нормы, утвержденные законодательством РФ. Изменение организационно-технологических решений по ходу выполнения работ не допускается. При необходимости они производятся только после согласования с организацией-разработчиком ППР.

Список основных нормативных документов, согласно которым разрабатываются проекты производства работ:

  • Государственные стандарты СПДС и ЕСКД.
  • Градостроительный кодекс Российской Федерации — №190-ФЗ от 29.12.2004 г.
  • Федеральный закон «О техническом регулировании» №184-ФЗ от 27.12.2002 г.
  • СП 48.13330.2011 «Организация строительства».
  • СП 12-136-2002 «Решения по охране труда и промышленной безопасности в проектах организации строительства и проектах производства работ».
  • СНиП 12-03-2001 «Безопасность труда в строительстве. Часть 1. Общие требования».
  • РД-11-06-2007 «Методические рекомендации о порядке разработки проектов производства работ грузоподъемными машинами и технологических карт погрузочно-разгрузочных работ».
  • МДС 81-33.2004 «Методические указания по определению величины накладных расходов в строительстве».
  • МДС 12-29.2006 «Методические рекомендации по разработке и оформлению технологической карты».
  • МДС 12-46.2008 «Методические рекомендации по разработке и оформлению проекта организации строительства, проекта организации работ по сносу (демонтажу), проекта производства работ».

Помимо вышеперечисленных нормативных документов при разработке ППР может быть использована и другая документация, регулирующая выполнение конкретных видов строительных работ.

↑ к содержанию


Примеры проектов производства работ

В данном разделе представлены примеры проектов производства работ по уже возведенным строительным объектам. Вся документация прошла успешное согласование и утверждение, а все проектные решения уже воплощены в реальных проектах.

Проект производства работ на устройство светопрозрачных конструкций для Многофункционального плавательного центра. Работы выполнялись с использованием автомобильного крана КС 55713-1 В.

Скачать «Проект производства работ 1429А» в PDF

Проект производства работ
на демонтаж существующих конструкций перехода, устройство монолитных конструкций перехода и засыпка пазухов с отметки «-10» до отметки «0».

Скачать «Проект производства работ 14/02 ППР-18» в PDF

↑ к содержанию

Назначение проекта производства работ ППР в строительстве


Для начала мы расскажем Вам подробно, что из себя представляет документ под названием ППР – проект производства работ.


И так, проект производства работ, или сокращенно ППР – это организационно-технологический документ, при разработке которого главной задачей является детальная проработка самых эффективных и рациональных способов и технологии организации строительного процесса и организации строительного процесса в целом.


Иными словами, проектная документация (разделы проекта, в том числе проект организации строительства ПОС) – это документы по которым подрядчик / исполнитель работ понимает ЧТО нужно построить / выполнить ремонт или выполнить иную задачу, а проект производства работ ППР – это документ по которому подрядчик / исполнитель работ может понять КАК выполнить работу согласно проектной документации


Помимо основного упора на рациональную и современную технологию выполнения тех или иных работ, в ППР учитываются их безопасное выполнение. Разработка ППР нашей компанией ООО «АБВ-Проект» ведется с учетом постоянного обновления нормативно-технических документов в области охраны труда и безопасности.


Состав и содержание проектов производства работ на строительство / ремонт/ реконструкцию объекта:


— пояснительная записка, которая должна содержать необходимые расчетные данные для календарного плана, строительного генерального плана СГП, технологических карт;


— графики поступления на объект строительных конструкций, изделий, материалов и оборудования с данными о поступлении этих ресурсов;


— графики движения рабочих кадров по объекту и основных строительных машин по объект (учитывающие максимально допустимое параллельное задействие всех необходимых рабочих кадров при выполнении комплекса работ) ;


— технологические карты (схемы) ТК на выполнение отдельных видов работ с включением схем операционного контроля качества, описанием технологии и безопасных методов производства работ, указанием трудозатрат и потребности в материалах, строительных машинах, инструментах, оснастке, приспособлениях и средствах защиты, работающих;


— мероприятия по охране труда и безопасности по видам выполняемых работ;


—  мероприятия по выполнению работ методом сквозного поточного бригадного подряда, составленные на основе данных, имеющихся в рабочих чертежах, согласованные с субподрядными организациями и включающие графики работы хозрасчетных бригад генеральных подрядных и субподрядных организаций, составы технологических комплектов технических средств оснащения бригад;


— мероприятия по выполнению, в случае необходимости, работ вахтовым методом, включающие графики работы, режимы труда и отдыха и составы технологических комплектов оснащения бригад;


— решения по прокладке временных сетей водо-, тепло- и энергоснабжения, и освещения (в том числе аварийного) строительной площадки и рабочих мест с разработкой, при необходимости, рабочих схем выполнения вышеуказанных сетей от возможных источников питания;


— перечни применяемого в строительном процессе инвентаря (инструментов) и оснастки;


— календарный план производства работ по объекту, в котором учитывается технологическая  последовательность и сроки выполнения работ с максимально возможным их совмещением, а также нормативное время работы строительных машин, определяется потребность в трудовых ресурсах, крупногабаритной строительной техники и средствах малой механизации, выделяются этапы и комплексы работ, поручаемые и определяется их количественный, профессиональный и квалификационный состав;


—  строительный генеральный план с указанием: границ строительной площадки и видов ее ограждений, действующих и временных подземных, наземных и воздушных сетей и коммуникаций, постоянных и временных дорог, схем движения средств транспорта и механизмов, мест установки строительных и грузоподъемных машин с указанием путей их перемещения и зон действия, размещения постоянных, строящихся и временных зданий и сооружений, мест расположения знаков геодезической разбивочной основы, опасных зон при выполнении работ с применением подъемных сооружений, размещения источников освещения строительной площадки с указанием расположения заземляющих контуров, мест расположения устройств для удаления строительного мусора, временных (на период строительства) площадок и помещений складирования материалов и конструкций, площадок укрупнительной сборки конструкций, расположения помещений для санитарно-бытового обслуживания строителей, питьевых установок и мест отдыха, а также зон выполнения работ повышенной опасности, пункта мойки колес строительной техники;

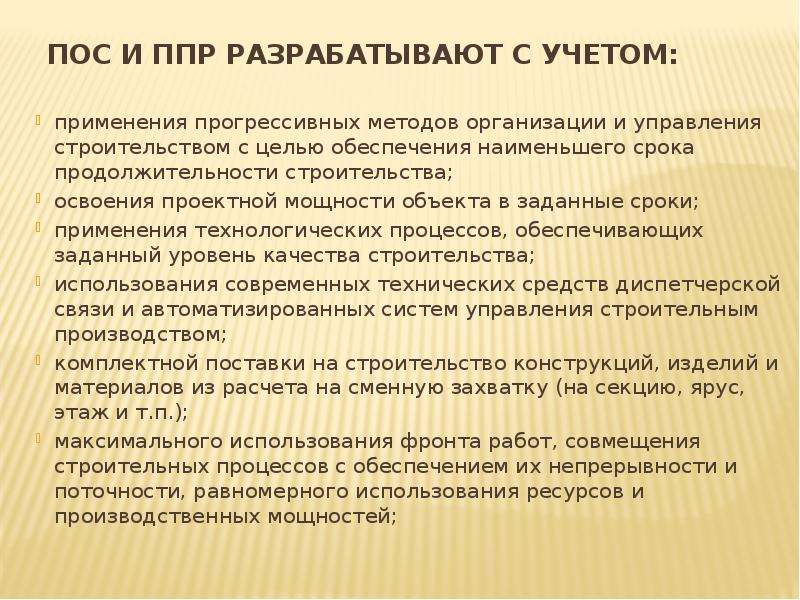

ППР разрабатывается на основании проектной документации, а именно на основании проекта организации строительства ПОС. По нашему многолетнему опыту можно смело говорить о том, что для потенциального Заказчика лучшим вариантом является заказ у проектной компании в комплексе разработку ПОС и ППР. Наша компания ООО «АБВ-Проект» разрабатывает как проектную, так и организационно-технологическую документацию.


Доверьте разработку ППР и ПОС нашей компании ООО «АБВ-Проект» и вы получите грамотно разработанную документацию в необходимый срок с гарантией результата.

Заказать ППР

Поделиться в социальных сетях:

ППР — это… Что такое ППР?

  • ППР — Политическая партия радикалов Нидерланды Нидерланды, полит. ППР приостановление предварительного расследования ППР Политические процессы в России кафедра философского факультета МГУ образование и наука, полит., РФ …   Словарь сокращений и аббревиатур

  • ППР — планово предупредительный ремонт. Термины атомной энергетики. Концерн Росэнергоатом, 2010 …   Термины атомной энергетики

  • Ппр — ППР: Проект Производства Работ Планово предупредительный ремонт Пиратская партия России Партийно политическая работа Сп …   Википедия

  • ППР СК — планово предупредительный ремонт станка качалки нефт. Источник: http://heriot watt.ru/t857s40.html …   Словарь сокращений и аббревиатур

  • ППР — 3.11 ППР: Проект производства работ. Источник: СТО ГК Трансстрой 010 2007: Шпунт трубчатый сварной. Правила производства работ по строительству шпунтовых стен 3.22 ППР …   Словарь-справочник терминов нормативно-технической документации

  • ППР — планово предупредительный ремонт пограничный перегрузочный район подборщик погрузчик роторный Политическая партия радикалов (Нидерланды) Польская рабочая партия Прогрессивная партия реформ (Суринам) проект производства работ промыслово… …   Словарь сокращений русского языка

  • Александровский ППР — ЗАО «Александровский ППР» (племптицерепродуктор) расположенный в Рязанской области, Рязанского района в п. Александрово введен в эксплуатацию в 1980 году, в рамках общегосударственной программы развития птицеводства. Первоначально работа на… …   Википедия

  • Проект производства работ (ППР) — документ, организующий производство работ в соответствии с технологическими правилами, требованиями к охране труда, экологической безопасности и качеству работ, обеспечивает моделирование процесса, прогнозирование возможных рисков, определение… …   Словарь-справочник терминов нормативно-технической документации

  • плотность потока радона (ППР) — 3. 7 плотность потока радона (ППР): Активность радона, проходящего через единицу площади поверхности в единицу времени. Источник: ТСН 23 354 2004: Требования по обеспечению радиационной безопасности при строительстве в Московской области …   Словарь-справочник терминов нормативно-технической документации

  • Профилактические и планово-предупредительные работы ППР) — 3.2. Профилактические и планово предупредительные работы ППР) : предупреждение разрушения швов и исправление мелких повреждений, постоянно возникающих в процессе эксплуатации искусственных сооружений, проводимые в течение всего года (по мере… …   Словарь-справочник терминов нормативно-технической документации

  • Проект производства работ (ППР)

    Заказать ППР

    можно по телефону и электронной почте

      Адрес электронной почты защищен от спам-ботов. Для просмотра адреса в вашем браузере должен быть включен Javascript.

    Исходные данные

    • Проект организации строительства (ПОС)
    • Рабочая документация

    В соответствии с действующей нормативной документацией строительно-монтажные работы разрешается производить только при наличии проекта производства работ (ППР).

    Работа без ППР – это прямое нарушение законодательства РФ.

    Для успешного строительства необходимо заранее решить вопросы по организации и технологии производства работ, смоделировать строительную площадку и выполнить календарное планирование.

    Разработка ППР заключается в детальной проработке технологии производства работ и организации строительного производства.

    В данной статье собраны ответы на наиболее популярные вопросы, которые задают нашим специалистам.

    Главным нормативным документом для ППР является действующий
    СП 48.13330.2019 «Организация строительства».

    Что такое проект производства работ (ППР)

    Проект производства работ (ППР) – это один из основных организационно-технологических документов, описывающих применяемые обоснованные организационно-технологические решения для обеспечения оптимальной технологичности производства и безопасности соответствующих видов работ, а также экономической эффективности капитальных вложений.

    ППР устанавливает порядок инженерного оборудования и обустройства строительной площадки, обеспечивает моделирование строительного процесса, прогнозирование возможных рисков, определяет оптимальные сроки строительства.

    ППР представляет собой сброшюрованную книгу с чертежами, графиками, схемами, таблицами и текстом, а также печатью и подписью руководителя строительной организации.

    ППР содержит технологические решения и необходимые организационные условия выполнения строительных работ.

    В ППР детально рассматриваются следующие вопросы:

    • Организация строительной площадки
    • Технология выполнения строительно-монтажных работ
    • Требования к качеству выполняемых работ
    • Календарные сроки производства работ
    • Безопасность и охрана труда
    • Пожарная безопасность
    • Охрана окружающей среды

    Помимо этого, ППР выполняет функцию согласования, то есть получения разрешения на производство работ у контролирующих государственных органов.

    наверх

    Кто разрабатывает ППР

    Разработка ППР – обязанность организации, осуществляющей строительство (п.6.18).

    На весь объект строительства ППР разрабатывает Генподрядчик.

    ППР на вид работ разрабатывает Подрядчик или Субподрядчик, который эти работы выполняет.

    Если строительная организация, осуществляющая строительство (Генподрядчик, Подрядчик, Субподрядчик) располагает собственными квалифицированными инженерными кадрами, то она выполняет разработку ППР самостоятельно.

    В противном случае строительная организация заключает договор на разработку ППР со специализированной проектной организацией.

    наверх

    Когда разрабатывается ППР

    ППР разрабатывается на объекты, для которых требуется разрешение на строительство (реконструкцию) в соответствии с Градостроительным Кодексом РФ. В остальных случаях ППР разрабатывается по требованию Заказчика (п.6.3).

    ППР разрабатывается непосредственно перед началом производства работ.

    Перед началом выполнения строительно-монтажных работ Подрядчик (п.5.19):

    • Заключает с Заказчиком договор строительного подряда на строительство
    • Получает от Заказчика копию разрешения на строительство
    • Получает от Заказчика проектную и рабочую документацию, утвержденную в производство работ
    • Принимает площадку для строительства по акту
    • Согласовывает с Заказчиком состав Субподрядных организаций, заключает с ними договоры и координирует их деятельность
    • Заключает договоры на поставку материально-технических ресурсов
    • Заключает договоры с лабораториями на выполнение испытаний
    • Составляет акт-допуск о возможном совмещении производства работ при реконструкции объекта действующего предприятия
    • Разрабатывает проект производства работ (ППР)
    • Обеспечивает инженерную подготовку территории строительной площадки

    Разработанный ППР подтверждает готовность Подрядчика к выполнению строительно-монтажных работ.

    наверх

    Кто утверждает и согласовывает ППР

    ППР утверждается руководителем организации – исполнителя работ по договору генерального подряда (п.6.6).

    ППР на вид работ утверждается руководителем организации по согласованию с генеральной подрядной организацией (п.6.7).

    ППР на демонтажные работы должен быть согласован с проектной организацией, разработавшей проектную документацию (п.6.8).

    ППР при необходимости может быть согласован со всеми заинтересованными лицами – Заказчиком, проектной организацией, эксплуатирующей организацией и т.д. (п.6.9).

    ППР на выполнение работ на территории действующего предприятия, должен быть согласован с эксплуатирующей его организацией (п.6.10).

    ППР для объектов Росатома, Роскосмоса и т.д., должны быть согласованы с соответствующими организациями в порядке, установленном внутренними регламентами этих организаций (п.6.11).

    наверх

    Организационно-технологическая документация

    Организационно-технологическая документация – это документация, содержащая организационно-технологические решения, расчеты, мероприятия и требования по выполнению соответствующих видов строительно-монтажных работ, разрабатываемая с целью обеспечения технологически эффективного, экономически оптимизированного и безопасного производства соответствующих видов работ (п. 3.31).

    К организационно-технологической документации относятся (п.6.1):

    • Проект производства работ (ППР)
    • Проект организации работ (ПОР)
    • Технологические схемы и указания по производству работ
    • Схемы контроля качества (контрольные карты, чек-листы)
    • Поточные графики, циклограммы
    • Технологические регламенты
    • Технологические карты
    • Карты трудовых процессов
    • Сетевые модели и графики
    • Ресурсные графики (графики движения, поставок)
    • Иные документы, в которых содержатся решения по организации строительного производства и технологии строительно-монтажных работ, оформленные, согласованные, утвержденные и зарегистрированные в соответствии с правилами, действующими в организациях, разрабатывающих, утверждающих и согласующих эти документы

    Организационно-технологическая документация подлежит архивному хранению в установленном порядке согласно ГОСТ Р 7.0.8-2013 (6.23).

    наверх

    ППР может быть разработан на весь объект строительства (комплексный ППР) или на отдельный вид строительно-монтажных работ, который выполняет строительная организация.

    Основные виды ППР:

    • ППР на земляные работы
    • ППР на свайные работы
    • ППР на основание и фундаменты
    • ППР на монолитные работы
    • ППР на бетонирование
    • ППР на монтажные работы
    • ППР на демонтажные работы
    • ППР на монтаж металлоконструкций
    • ППР на кровельные работы
    • ППР на гидроизоляцию и антикоррозию
    • ППР на строительные леса
    • ППР на кирпичную кладку
    • ППР на фасадные работы
    • ППР на отделочные работы
    • ППР на инженерные системы
    • ППР на инженерные сети
    • ППР на благоустройство

    наверх

    Исходные данные для разработки ППР

    Исходные данные для разработки проекта производства работ (п.6.20):

    • Задание на разработку, выдаваемое строительной организацией как заказчиком ППР
    • Проект организации строительства (ПОС)
    • Необходимая рабочая документация (РД)
    • Условия поставки конструкций, готовых изделий, материалов и оборудования
    • Условия использования строительных машин и транспортных средств
    • Условия обеспечения рабочими кадрами строителей по основным профессиям
    • Условия применения бригадного подряда на выполнение работ
    • Производственно-технологической комплектации и перевозки строительных грузов
    • Условия организации строительства и выполнения работ вахтовым методом
    • Техническое обследование зданий и сооружений действующего предприятия
    • Требования к выполнению работ в условиях действующего производства

    наверх

    Состав и содержание ППР

    ППР разрабатывается на строительство здания или сооружения в целом, на возведение их отдельных частей (подземная и надземная части, секция, пролет, этаж, ярус и т. п.), на выполнение отдельных строительно-монтажных и специальных строительных работ (п.6.4).

    ППР может разрабатываться в полном и неполном объеме (п.6.5).

    ППР в полном объеме должен разрабатываться (п.6.12):

    • При любом виде строительной деятельности на городской территории
    • При любом строительстве на территории действующего предприятия
    • При строительстве в сложных условиях и на технически особо опасных и сложных объектах

    В остальных случаях ППР может разрабатываться в неполном объеме (п.6.13).

    наверх

    ППР в полном объеме

    1. Титульный лист
    2. Лист ознакомления ответственного персонала с положениями ППР
    3. Календарный план или график производства работ по объекту, включая:
      • График поступления на объект строительных конструкций, изделий, материалов и оборудования
      • График движения трудовых ресурсов по объекту
      • График движения основных строительных машин по объекту
    4. Строительный генеральный план, оформленный согласно ГОСТ Р 21. 1101-2013 и включающий:
      • Указание типа и конструкции ограждения строительной площадки
      • Схему размещения бытовых помещений строителей и мобильных (инвентарных) зданий с экспликацией
      • Схемы организации дорожного движения с указанием типов и конструкций внутриплощадочных дорог
      • Трассировку инженерных сетей снабжения, канализации, пожаротушения и освещения
      • Схему размещения складских площадей и помещений
      • Схемы привязки основных средств механизации
      • Указание опасных производственных зон и зон влияния строительных машин
    5. Технологические карты на выполнение видов работ
    6. Схемы размещения геодезических знаков
    7. Требования к качеству выпускаемой продукции, методы и средства контроля
    8. Схемы монтажа и демонтажа кранового оборудования, грузовых и грузопассажирских подъемников, в том числе решения конструкций, оснований и креплений
    9. Список титульных и нетитульных временных зданий и сооружений на территории строительной площадки
    10. Пояснительная записка, содержащая:
      • Решения по производству геодезических работ
      • Решения по прокладке временных сетей водо-, тепло-, энергоснабжения и освещения строительной площадки и рабочих мест
      • Обоснования и мероприятия по применению мобильных форм организации работ
      • Режимы труда и отдыха
      • Решения по производству работ, включая работы в особых природно-климатических условиях (например, в зимнее время)
      • Потребность в энергоресурсах
      • Потребность и привязку городков строителей и мобильных (инвентарных) зданий
      • Калькуляцию трудозатрат
      • Мероприятия по обеспечению сохранности материалов, изделий, конструкций и оборудования на строительной площадке
      • Требования по безопасной эксплуатации подъемных механизмов и сооружений при проведении погрузочно-разгрузочных, строительно-монтажных работ с учетом требований законодательства и НД в области промышленной безопасности
      • Природоохранные мероприятия
      • Мероприятия по обеспечению пожарной безопасности
      • Мероприятия по охране труда и безопасности в строительстве
      • Технико-экономические показатели (трудоемкость, продолжительность, удельные показатели)

    наверх

    ППР в неполном объеме

    1. Титульный лист
    2. Лист ознакомления ответственного персонала с положениями ППР
    3. Календарный план или график производства работ по объекту
    4. Строительный генеральный план, оформленный согласно ГОСТ Р 21. 1101-2013 и включающий:
      • Указание типа и конструкции ограждения строительной площадки
      • Схему размещения бытовых помещений строителей и мобильных (инвентарных) зданий с экспликацией
      • Схемы организации дорожного движения с указанием типов и конструкций внутриплощадочных дорог
      • Трассировку инженерных сетей снабжения, канализации, пожаротушения и освещения
      • Схему размещения складских площадей и помещений
      • Схемы привязки основных средств механизации
      • Указание опасных производственных зон и зон влияния строительных машин
    5. Технологические карты на выполнение отдельных видов работ (по согласованию с Заказчиком)
    6. Схемы размещения геодезических знаков
    7. Пояснительная записка, содержащая:
      • Основные решения
      • Природоохранные мероприятия
      • Мероприятия по обеспечению пожарной безопасности
      • Мероприятия по охране труда и безопасности в строительстве

    наверх

    Составление ППР

    Составление ППР начинается с изучения исходных данных и анализа выполняемых строительных процессов.

    Специалисты АКБ Монолит составляют модель с отображением выполнения всех технологических процессов, которая помогает сформировать общую технологическую последовательность строительства.

    Под моделью понимается составление структурной схемы или чернового календарного графика с отображением связей между технологическими процессами.

    Таким образом наши специалисты определяют общий строительный процесс для выполнения которого подбирается ведущая строительная машина и последовательность операций, что ложится в основу для составления технологических схем ППР.

    Строительный процесс может выполняться при помощи одной или нескольких строительных машин, реализующих одну или несколько операций. Например, монолитные работы, когда грузоподъемный кран выполняет монтаж опалубки и арматуры, а автобетононасос укладку бетонной смеси.

    Целенаправленную последовательность действий и управление техническими средствами выполняют рабочие, которых наши специалисты объединяют в звенья и бригады, а потом составляют график движения рабочей силы по объекту.

    Главным составляющим любого строительного процесса являются строительные материалы из которых получается проектная конструкция. На основе объемов и характеристик составляется график поступления на объект строительных конструкций, изделий и материалов.

    Проектная конструкция может состоять из частей, которые выделяются как по структурному признаку (пролеты, блоки, секции), так и по организационному признаку (ярусы, захватки, участки, зоны)

    Осуществление строительного процесса обеспечивается за счет оптимального выбора в ППР пространственных параметров, связанных с разделением объемного пространства в горизонтальной плоскости на захватки и участки, а по вертикали — на ярусы.

    Рабочее место – это участок, на котором перемещаются задействованные в строительном процессе рабочие, строительные материалы и технические средства. Рабочее место должно быть удобным для трудового процесса и соответствовать требованиям безопасности и охраны труда.

    Фронт работ – это направление или последовательность перехода бригады с захватки на захватку, а звена с делянки на делянку.

    Захватка – это типовая, повторяющаяся часть здания в плане с приблизительно равным объемом работ и предоставленная бригаде для работы на целое число смен. Примером захватки может быть секция многоэтажного здания.

    Делянка – это участок, отводимый звену для бесперебойной работы. Например, делянка для производства работ по кирпичной кладке.

    Ярус – это часть здания или сооружения, условно ограниченная по высоте и представляющая собой единое целое в объемно-планировочном, техническом или конструктивном отношении. Ярус обычно соответствует этажу здания.

    Размеры захваток и делянок, трудоемкость работ на них и принятые составы бригад и звеньев должны быть такими, чтобы избежать непроизводительных затрат времени на переходы на другие участки.

    Временные параметры строительного процесса определяют его выполнение во времени и общую продолжительность, базируясь на максимальном совмещении, ритмичности и поточности выполнения отдельных операций.

    Чем правильней определены в ППР параметры отдельных технологических процессов, тем выше показатель эффективности общего строительного процесса. Показатель эффективности общего строительного процесса может выражаться в продолжительности строительства, затратах машинного времени и труда рабочих, параметрах качества и стоимости строительства.

    Общий строительный процесс выполняется на конкретной строительной площадке, которая может характеризоваться определенными параметрами и факторами, главный из которых — условия производства работ (климатические, технические, технологические, инженерно-геологические, региональные, стесненные). Для выбора оптимальной организации строительного производства в ППР нашими специалистами разрабатывается строительный генеральный план (стройгенплан), который представляет собой модель строительной площадки.

    Протекание общего строительного процесса неотделимо от движения и времени. Фактор времени позволяет учесть нашим специалистам динамику строительной системы, взаимосвязь различных процессов, их взаимодействие между собой и окружающей средой. Для этого в ППР наши специалисты составляют календарный план производства работ. Основными временными параметрами строительного процесса являются сроки его выполнения, сменность работ и длительность выполнения отдельных операций.

    Для организации строительного процесса во времени наши специалисты применяют три основных метода: последовательный, параллельный и поточный.

    Последовательный метод предусматривает начало нового технологического процесса после завершения предыдущего.

    Параллельный метод предполагает одновременное выполнение нескольких технологических процессов.

    Поточный метод заключается в разбивке строительного процесса на несколько составляющих циклов, имеющих одинаковую продолжительность работ, которые могут выполняться в разное время на разных захватках, что позволяет последовательно осуществлять однородные процессы и параллельно разнородные. Поточный метод сочетает достоинства первых двух и исключает их недостатки. При поточном методе продолжительность строительства всегда меньше чем при последовательном, но и интенсивность потребления строительных ресурсов окажется меньше, чем при параллельном методе.

    Основной и самой трудоемкой частью ППР является разработка технологических карт. Технологическая карта может быть одна или их может быть несколько в зависимости от вида ППР. Каждая технологическая карта рассматривает один технологический процесс. В технологической карте наши специалисты указывают принятые способы производства работ, разбивку на захватки, размещение строительных машин и механизмов и пути движения транспорта, последовательность и продолжительность технологического процесса.

    Различают три вида технологических карт:

    • Типовая технологическая карта, не привязанная к строящемуся объекту и местным условиям строительства
    • Типовая технологическая карта, привязанная к возводимому зданию или сооружению, но не привязанная к местным условиям
    • Рабочая технологическая карта, разработанная по рабочей документации и привязанная к строящемуся объекту и местным условиям строительства

    В технологмческой карте отражаются вопросы технологии и организации строительного процесса, по рабочим чертежам разрабатываются технологические схемы, указываются требования к качеству и охране труда, а также потребность в строительных материалах и инструменте.

    наверх

    Чем ППР отличается от ПОС

    ППР и ПОС совершенно разные проекты, как по составу, так и по содержанию, разрабатываемые на разных этапах подготовки к строительству.

    ПОС разрабатывается в составе проектной организации (раздел №6), проходит экспертизу, утверждается Заказчиком и является основанием для разработки ППР.

    ППР разрабатывается непосредственно перед началом строительства на основании решений, принятых в ПОС.

    Разработка ППР входит в обязанность организации, осуществляющей строительство и подтверждает ее готовность к производству работ.

    наверх

    Чем ППР отличается от технологической карты

    Технологическая карта (ТК) рассматривает один технологический процесс, как правило не привязанный к конкретному объекту строительства.

    ППР включает одну или несколько технологических карт, объединяет их в один строительный процесс, который привязывается к строящемуся объекту и местным условиям строительства.

    наверх

    Свидетельство СРО для разработки ППР

    Для разработки ППР свидетельство СРО не требуется.

    наверх

    Нормативные документы для ППР

    • СП 48.13330.2019 «Организация строительства»
    • Постановление Правительства Москвы №284-ПП от 19 мая 2015 года «Порядок оформления ордеров (разрешений) на проведение земляных работ, установку временных ограждений, размещение временных объектов в городе Москве»
    • Постановление Правительства Москвы №299-ПП от 19 мая 2015 года «Правила проведения земляных работ, установки временных ограждений, размещения временных объектов в городе Москве»
    • СНиП 12-03-2001 «Безопасность труда в строительстве. Часть 1. Общие требования»
    • СНиП 12-04-2002 «Безопасность труда в строительстве. Часть 2. Строительное производство»
    • Приказ Ростехнадзора №533 от 12 ноября 2013 года «Правила безопасности опасных производственных объектов, на которых используются подъемные сооружения»
    • Приказ Министерства труда №336н от 1 июня 2015 года «Правила по охране труда в строительстве»
    • Приказ Министерства труда №155н от 28 марта 2014 года «Правила по охране труда при работе на высоте»
    • Приказ Министерства труда №642н от 17 сентября 2014 года «Правила по охране труда при погрузочно-разгрузочных работах и размещении грузов»
    • Приказ Министерства труда №328н от 24 июля 2013 года «Правила по охране труда при эксплуатации электроустановок»
    • Приказ Министерства труда №551н от 17 августа 2015 года «Правила по охране труда при эксплуатации тепловых энергоустановок»
    • Приказ Министерства труда №552н от 17 августа 2015 года «Правила по охране труда при работе с инструментом и приспособлениями»

    наверх

    Зачем нужен ППР, ППРк, ТК?

    Проект производства работ (ППР) — это документ, необходимый для правильной организации и производства строительно-монтажных работ.

    ППР призван обеспечить выполнение работ с надлежащим качеством (с учетом существующих допусков), в установленные сроки, с минимальными затратами труда и машинного времени, а также с обеспечением безопасности производства работ (охрана труда, пожарная и экологическая безопасность).

    Правильно разработанный ППР позволит не только получить допуск на производство работ, но и существенно сэкономить затраты, связанные с подбором требуемых машин и механизмов, технологической оснастки (опалубки, лесов и пр.), методами и технологией производства работ.

    Ниже приведены ссылки из действующих нормативных документов, регламентирующих в обязательном порядке разработку таких разделов организационно-технологической документации как ППР, ППРк, ТК.

                      НЕОБХОДИМОСТЬ РАЗРАБОТКИ ППР (ПРОЕКТА ПРОИЗВОДСТВА РАБОТ):

    п. 5.6 СП 48.13330.2011 «Организация строительства. Актуализированная редакция СНиП 12-01-2004» — Условия выполнения в процессе строительства требований законодательства об охране труда, окружающей среды и населения, а также возможность выполнения всех видов контроля, необходимого для оценки соответствия выполняемых работ требованиям проектной, нормативной документации и (или) условиям договора, устанавливаются проектами организации строительства и организационно-технологической документацией.

    п. 5.9 СП 48.13330.2011 «Организация строительства. Актуализированная редакция СНиП 12-01-2004» — Лицу, осуществляющему строительство, следует проверить наличие в применяемой им организационно-технологической документации указаний о проведении строительного контроля.

    п. 6.1 СП 48.13330.2011 «Организация строительства. Актуализированная редакция СНиП 12-01-2004» — Строительные работы должны выполняться лицом, осуществляющим строительство, в соответствии с действующим законодательством, проектной, рабочей и организационно-технологической документацией.

     п. 6.2.10 СП 48.13330.2011 «Организация строительства. Актуализированная редакция СНиП 12-01-2004» — Внутриплощадочные подготовительные работы должны быть выполнены до начала строительно-монтажных работ в соответствии с проектом производства работ.

    МДС 12-40.2008 «Рекомендации по составлению проекта производства работ на монтаж строительных лесов» — Проекты производства работ на монтаж лесов входят в состав основных организационно-технологических документов на строительство и являются востребованными местными органами государственного надзора при подготовке разрешительных документов на строительные работы.

    п. 1.23. ПОТ РМ-012-2000 «Межотраслевые правила по охране труда при работе на высоте» — Выполнение строительно-монтажных работ, работ на воздушных линиях электропередачи и др. осуществляется по проектам производства работ или по технологическим картам, которые содержат технические решения и основные организационные мероприятия по обеспечению безопасного производства работ и санитарно-гигиеническому обслуживанию работников.

    п. 4.18. СНиП 12-03-2001 «Безопасность труда в строительстве. Часть 1. Общие требования» — Организации, разрабатывающие и утверждающие проекты организации строительства (ПОС), проекты производства работ (ППР), должны предусматривать в них решения по безопасности труда, по составу и содержанию соответствующие требованиям, изложенным в приложении Ж СНиП 12-03-2001.

    Осуществление работ без ПОС и ППР, содержащих указанные решения, не допускается.

    п. 3.2. СНиП 12-04-2002 «Безопасность труда в строительстве. Часть 2. Строительное производство» — При строительстве объектов должны быть приняты меры по предупреждению воздействия на работников опасных и вредных производственных факторов. При их наличии безопасность труда должна обеспечиваться на основе решений, содержащихся в организационно-технологической документации (ПОС, ППР и др.), по составу и содержанию соответствующих требованиям СНиП 12-03.

    п. 1.4. ВСН 41-85(р) «Инструкция по разработке проектов организации и проектов производства работ по капитальному ремонту жилых зданий» — Осуществление капитального ремонта без ут­вержденных проекта организации капитального ремонта и проекта производства работ запрещается.

    п. 1.2. СНиП III-10-75 «Правила производства и приемки работ. Благоустройство территории» — Работы по благоустройству территорий должны выполняться в соответствии с рабочими чертежами при соблюдении технологических требований, предусмотренных правилами настоящей главы и проектами производства работ.

    п. 3.3. СНиП 3.04.01-87 «Изоляционные и отделочные покрытия» — Отделочные работы должны выполняться в соответствии с проектом производства работ (ППР) на возведение зданий и сооружений. До начала отделочных работ должны быть произведены следующие работы:.

    п. 3.51. СНиП 3.04.01-87 «Изоляционные и отделочные покрытия» — Облицовку поверхностей необходимо выполнять согласно ППР в соответствии с проектом. Соединение поля облицовки с основанием должно осуществляться.

    п. 11.2. СП 45.13330.2012 «Земляные сооружения, основания и фундаменты. Актуализированная редакция СНиП 3.02.01-87» — Работы по устройству оснований и фундаментов без ППР не допускаются, кроме сооружений 4-го уровня ответственности по назначению.

    п. 15.1.2 СП 50-102-2003 «Проектирование и устройство свайных фундаментов» — Работы по устройству свайных фундаментов должны производиться по проекту производства работ (ППР), разработку которого выполняет подрядная организация на основании проекта организации строительства. ППР согласовывается с проектной организацией, разработавшей проект свайных фундаментов.

    п. 3.3. СП 70.13330.2012 «Несущие и ограждающие конструкции. Актуализированная редакция СНиП 3.03.01-87» —  Работы следует выполнять в соответствии с проектом производства работ (ППР), в котором наряду с общими требованиями должны быть предусмотрены: последовательность установки конструкций; мероприятия, обеспечивающие требуемую точность установки; пространственную неизменяемость конструкций в процессе их укрупнительной сборки и установки в проектное положение; устойчивость конструкций и частей здания (сооружения) в процессе возведения; степень укрупнения конструкций и безопасные условия труда.

    п. 4.1.1. СП 70.13330.2012 «Несущие и ограждающие конструкции. Актуализированная редакция СНиП 3.03.01-87» — Монтаж стальных конструкций должен осуществляться в соответствии с утвержденным проектом производства работ, разработанным с учетом специфики сооружения.

    п. 5.1 СП 78.13330.2012 «Автомобильные дороги. Актуализированная редакция СНиП 3.06.03-85» — Организация дорожно-строительных работ должна соответствовать требованиям СП 48.13330, требованиям соответствующих разделов проекта, проекта организации строительства (ПОС) и проекта производства работ (ППР).

    НЕОБХОДИМОСТЬ РАЗРАБОТКИ ППРк (ПРОЕКТА ПРОИЗВОДСТВА РАБОТ КРАНАМИ):

    п. 101. Федеральных норм и правил в области промышленной безопасности «Правила безопасности опасных производственных объектов, на которых используются подъемные сооружения” — Выполнение строительно-монтажных работ, погрузочно-разгрузочных работ над действующими коммуникациями, проезжей частью улиц или в стесненных условиях на ОПО с применением ПС должно осуществляться в соответствии с ППР, разработанным эксплуатирующей или специализированной организацией, в соответствии с требованиями пунктов 159-167 настоящих ФНП.

    Ответственность за качество и соответствие требованиям промышленной безопасности ППР несет его разработчик.

    Эксплуатация ПС с отступлениями от требований ППР не допускается. Внесение изменений в ППР осуществляется разработчиком ППР.

    п. 102. Федеральных норм и правил в области промышленной безопасности «Правила безопасности опасных производственных объектов, на которых используются подъемные сооружения” — Погрузочно-разгрузочные работы и складирование грузов с применением ПС на базах, складах, открытых площадках в случаях, кроме случаев, указанных в пункте 101 настоящих ФНП, должны выполняться по ТК, разработанным в соответствии с требованиями пунктов 159-167 настоящих ФНП.

    Ответственность за качество и соответствие требованиям промышленной безопасности ТК несет ее разработчик.

    Эксплуатация ПС с отступлениями от требований ТК не допускается. Внесение изменений в ТК осуществляется разработчиком ТК.

    п. 104. Федеральных норм и правил в области промышленной безопасности «Правила безопасности опасных производственных объектов, на которых используются подъемные сооружения” — Устройство рельсового пути для установки ПС должно производиться согласно проекту, разработанному с учетом требований руководства (инструкции) по эксплуатации ПС и пунктов 202-218 настоящих ФНП.

    НЕОБХОДИМОСТЬ РАЗРАБОТКИ ТК (ТЕХНОЛОГИЧЕСКОЙ КАРТЫ):

    Технологическая карта (ТК) — относится к организационно-технологической документации (наряду с ППР, ППРк), в которой содержатся решения по организации строительного производства и технологии строительно-монтажных работ.

    Технологическая карта составляется для использования:

    — в составе проекта производства работ (ППР) — на возведение здания, сооружения или его части;

    — на выполнение отдельных видов работ — геодезических, земляных, каменных, монтажных, бетонных, кровельных, отделочных, санитарно-технических и прочих работ;

    — на работы подготовительного периода.

    п. 6.1 СП 48.13330.2011 «Организация строительства. Актуализированная редакция СНиП 12-01-2004» — Строительные работы должны выполняться лицом, осуществляющим строительство, в соответствии с действующим законодательством, проектной, рабочей и организационно-технологической документацией.

    п. 5.11.7. СП 70.13330.2012 «Несущие и ограждающие конструкции. Актуализированная редакция СНиП 3.03.01-87» — Выдерживание бетона осуществляют по специально разработанным технологическим картам в ППР, в которых должны быть приведены:

    — способ и температурно-влажностный режим выдерживания бетона;

    — данные о материале опалубки с учетом требуемых теплоизоляционных показателей;

    — данные о пароизоляционном и теплоизоляционном укрытии открытых поверхностей;

    — схема размещения точек, в которых следует измерять температуру бетона и наименование приборов для их измерения;

    — нормированные величины прочности бетона;

    — сроки и порядок распалубки и загружения конструкций.

    ППР на монтаж: что это?

    Под проектом производства работ на монтаж (]]>ППР монтаж]]>) подразумевается документация, которая является необходимой составной частью ПОС. ППР включает в себя положения по монтажу:

    • технологического оборудования;
    • металлоконструкций, трубопроводов;
    • кранов и пр.

    Документация на выполнение монтажных работ заказывается подрядчиками или субподрядчиками. Без такого документа работы не производятся. Как правило, строители обращаются в специализированные проектные организации, где команда профессиональных проектировщиков составляет необходимый проект.



    ППР на монтаж металлоконструкций: особенности разработки

    Любое строительство, где задействованы конструкции из металла, не может обойтись без утвержденного ]]>ППР на их монтаж]]>. Обращаясь в проектную организацию, подрядчик передает пакет документов, в котором, кроме технического задания, предоставляются чертежи и ПОС.

    Проектировщики при составлении проекта выполняют следующие операции:

    • анализируют полученные от подрядчика документы;
    • определяют необходимое количество кранов, их положение на стройплощадке, высоту подъема грузов;
    • рассчитывают территорию опасной зоны работы кранов;
    • расписывают последовательность монтажа металлоконструкций;
    • изображают ее графически;
    • указывают пути перемещения рабочих;
    • разрабатывают схемы строповки и пр.

    Разработка ППР на монтаж технологического оборудования

    Разработка материалов на выполнение монтажа по установке технологического оборудования выполняется проектировщиками с учетом условий, в которых будут такие работы произведены.

    Каждый ППР монтаж оборудования содержит пояснительную записку, схемы, чертежи оборудования, описания методов сборки, графики выполнения работ, нормы техники безопасности, требования по охране труда и пр.

    Особенности разработки ППР на монтаж крана

    Всесторонне проработанный ]]>ППР монтаж крана]]> – залог успешного функционирования его на объекте. Составляя документацию, специалисты берут во внимание такие моменты:

    • соответствие грузоподъемности техники вылету стрелы и высоте;
    • наличие всех грузозахватных приспособлений;
    • оборудование участка необходимыми материалами и приспособлениями;
    • определение площадок для содержания грузов;
    • разработку схемы строповки грузов;
    • составление плана действий, обеспечивающих безопасность.

    ППР на монтаж в грамотном исполнении – залог успешного возведения объекта.

    За счёт каких средств оплачивается разработка ППР | Всё о проектировании | Новости | СРО проектирование в Москве — объединение проектных организаций НП СРО

    Проекты производства работ (ППР) на строительство объектов разрабатывают подрядные организации. Весь перечень расходов по проектированию производства работ учтен в нормах накладных расходов. Услуги проектных организаций по составлению ППР оплачивает подрядная организация, за счет средств, которые учтены в нормах накладных расходов. Все наименования статей затрат вместе с их удельным весом приводятся в структуре накладных расходов.

    Проекты производства работ на строительство экспериментальных и сложных объектов разрабатываются только специализированными проектно-технологическими компаниями, согласно заказу заказчиков объектов, либо проектных организаций. Эти затраты включены в стоимость проектно-изыскательских работ и финансируются заказчиками строительных объектов.

    Проект производства работ — это основа для определения самых эффективных индустриальных методов исполнения строительно-монтажных работ, которые способствуют сокращению их трудоемкости и себестоимости, сокращению временных сроков строительства, повышению степени применения строительного оборудования и машин, а также улучшению уровня качества выполнения работ.

    Расходы по ППР включены в перечень накладных расходов по организации предстоящих работ на строительных площадках. В данном случае ведется учет расходов по плате труда работников проектно-сметных групп, групп ППР и привязки временных объектов, которые находятся при строительных трестах или строительных структурных подразделениях. Помимо этого сюда можно включить и иные расходы, которые припадают на содержание этих групп вместе с оплатой услуг проектных организаций.

    Нужно отметить, что стоимость проектных работ зависит непосредственно от уровня сложности разрабатываемых организационно-технологических документов и их объема. Расходы по ППР входят в перечень накладных расходов по организации работ на площадках.

    Если состав накладных расходов не имеет достаточно средств, то оплата работ по проектированию ППР должна осуществляться из резерва средств подрядной организации, входящего в состав твердой договорной цены. Когда же и резерва средств, в составе твердой договорной цены нет, то при недостаточности средств, учет затрат на разработку ППР ведется отдельной строкой в сметном главе расчете, в главе «Проектные и изыскательские работы».

    Оплата разработки ППР производится в пределах лимита средств, основываясь на обосновывающие документы. Лимит средств на разработку данного проекта устанавливается не более 20% от стоимости раздела рабочих документов, на основании которых и осуществляются строительно-монтажные работы.

    Эта американская жизнь: NPR

    Подкасты: Эта американская жизнь

    • Категории

      • Искусство
      • Бизнес
      • Комедия
      • Образование
      • Правительство
      • Художественная литература
      • Здоровье и фитнес
      • История
      • Семья и дети
      • Отдых
      • Музыка
      • Новости
      • Религия и духовность
      • Наука
      • Общество и культура
      • Спорт
      • Технологии
      • Настоящее преступление
      • Телевидение и кино
    • Спонсоры и промокоды
    • Подкасты
      >
    • Эта американская жизнь>

    Вернуться к началу
    Больше из This American Life

    Загрузить больше историй

    Читать и слушать
    • Дом
    • Новости
    • Искусство и жизнь
    • Музыка
    • Подкасты
    • Программы
    Подключить
    • Информационные бюллетени
    • Facebook
    • Твиттер
    • Instagram
    • Пресс
    • Контакты и помощь
    О NPR
    • Обзор
    • Разнообразие
    • Этика
    • Финансы
    • Общественный редактор
    • Исправления
    Примите участие
    • Поддержка общественного радио
    • Спонсор NPR
    • Карьера в NPR
    • НПР маг.
    • События NPR
    • NPR Экстра
    • Условия использования
    • Конфиденциальность
    • Ваш выбор конфиденциальности
    • Только текст

    NPR благодарит наших спонсоров

    Стать спонсором NPR

    В это я верю: NPR

    В это я верю: NPR

    В это я верю Начиная с 1951 года, пионер радио Эдвард Р.Мерроу попросил американцев из всех слоев общества написать эссе о своих самых фундаментальных и глубоко укоренившихся убеждениях. Полвека спустя NPR, Atlantic Public Media и This I Believe, Inc. объединились, чтобы воссоздать «This I Believe» в эфире и в Интернете.

    Спасибо моим призракам
    Жизнь — акт литературного творчества
    Искусство быть соседом

    Мухаммед Али

    Джон Лэр / Центр Мухаммеда Али


    скрыть подпись

    переключить подпись

    Джон Лэр / Центр Мухаммеда Али

    Танцы, чтобы соединиться с мировым племенем
    Мой отец заслуживает впечатляющих результатов
    Обретение свободы в прощении
    Смотреть дальше наших различий
    Гедиман исследует архивы «В это я верю».
    Как выжить в жизненных испытаниях
    Наша осведомленность управляет судьбой человека
    Надежда на улучшение человечества
    Слушание — мощное лекарство
    Красота Америки в ее разнообразии
    Приглашаем мир на ужин

    Загрузить больше историй

    NPR’s This American Life — НАДЕЖДА Информация о болезни Хантингтона

    NPR’s This American Life с Ирой Гласс исследует широкий спектр историй, охватывающих все виды социальных проблем.

    Один из самых популярных подкастов под названием «« Доктор Гилмер »и« Мистер Хайд »- это история врача из маленького городка, убившего своего отца по загадочным причинам. Много лет спустя мы узнаем, что болезнь Хантингтона была причиной многих его поступков. Это история о том, как произошло убийство и как этот человек узнал, что у него болезнь Хантингтона.

    Пролог начинается с постановки сцены. Мы находимся в маленьком городке в Северной Каролине. После того, как местного врача отправляют в тюрьму за убийство собственного отца, на работу в местной клинике нанимают нового врача.Этот новый врач узнает, что его предшественник был виноват в том, что он «задушил [отца] и отрезал [отцу] пальцы». Еще более странно то, что имя убийцы совпадает с именем нового доктора: доктор Гилмер.

    Для пояснения, новый врач в городе — доктор Бенджамин Гилмер, а бывший врач, заключенный в тюрьму за убийство, — доктор Винс Гилмер. По мере того как новый доктор Гилмер принимает все больше и больше пациентов, его знакомое имя заставляет их говорить о своем бывшем докторе. Его пациенты описывают доброту, с которой докторВинс Гилмер лечил их, часто отказываясь от платежей, чтобы помочь тем, кто испытывал финансовые трудности.

    Этот человек, описанный его пациентами, кажется неуместным с человеком, совершившим убийство. Однако один пациент, Джерол Дэвис, отмечает, что отец доктора Винса Гилмера, вероятно, болел болезнью Альцгеймера. Симптомы болезни Альцгеймера часто проявляются так же, как и болезнь Хантингтона. Учитывая, что болезнь Хантингтона является гораздо более стигматизированной болезнью, есть смысл, что люди ошибочно принимают ее за более известную болезнь.

    Доктору Бенджамину Гилмеру становится очень любопытно этот случай, потому что убийственное поведение доктора Винса Гилмера кажется нехарактерным. Он начинает проводить собственное расследование, чтобы объяснить действия Винса.

    На этом этапе мы переходим к первому акту. Доктор Бенджамин Гилмер становится все более параноиком в отношении своей безопасности, поскольку он начинает представлять доктора Винса Гилмера, сбегающего из тюрьмы и идущего за ним, потому что он принял работу Винса Гилмера.

    Доктор Бенджамин Гилмер: «Я имею в виду, он явно сошел с ума, когда совершил этот поступок.Это не звучало так, как будто это было намеренно, что он — это не было преднамеренно, насколько я понимаю. Я имею в виду, что в этом проблема. Как будто я все еще … Я до сих пор не понимаю, был он хорош или нет. Вы знаете, это как жить с привидением в вашем доме. И вы говорите своим детям, что это дружелюбное привидение. Но никогда не знаешь, откуда взялся призрак ».

    Вскоре мы узнаем, что в прошлом году доктор Винс Гилмер попал в серьезную автомобильную аварию. Из-за таких симптомов, как хорея, эта авария может быть вызвана потерей контроля, связанной с двигательным расстройством, таким как болезнь Хантингтона.Более того, некоторые предполагали, что доктор Гилмер намеренно разбил грузовик, чтобы получить новый. Если это правда, такое иррациональное поведение также может указывать на симптомы болезни Гентингтона. Если бы его поведение было мотивировано суицидальными намерениями, это также соответствовало бы HD, поскольку «причиной смерти» номер один для пациентов с HD является самоубийство. (Для получения дополнительной информации о суицидальных идеях щелкните здесь.)

    Вскоре после аварии доктор Винс Гилмер внезапно объявляет о разводе между ним и его женой.Вскоре за этим следует его проблема с алкоголем. (Для получения дополнительной информации о токсикомании и HD нажмите здесь.)

    Затем мы узнаем, что отец доктора Винса Гилмера, Далтон Гилмер, находится в психиатрической больнице. Мы знаем, что он принимает антипсихотические препараты и ему в 60 лет нужна инвалидная коляска или ходунки. Когда Винс переводит своего отца из больницы в дом престарелых, он делает необычный крюк.

    Мы начинаем узнавать больше о прошлом Винса. Его отец, Далтон, изнасиловал его и его сестру, что включало «неуместные сексуальные замечания и нащупывания».Жена Далтона и мать Винса думали, что насилие и неподобающее поведение Далтона были результатом его службы во Вьетнаме.

    Когда доктор Гилмер ехал на грузовике из дома престарелых своего отца, Далтон продолжал говорить «грязные вещи», в результате чего Винс потерял самообладание и у него появилось принуждение убить своего отца. (Для получения дополнительной информации о сексуальных влечениях и HD посетите наш веб-сайт здесь.)

    После убийства своего отца доктор Винс Гилмер в панике бросает тело, вынимая отцу пальцы, так что его тело не может быть опознано.Сначала доктор Бенджамин Гилмер утверждает, что такое поведение является результатом черепно-мозговой травмы, которую он изучал до медицинской школы.

    После обсуждения этого дела с детективом мы узнаем, что этот случай уникален тем, что доктор Винс Гилмер «смог убить своего отца и не выказал раскаяния». Во время его признания мы получаем главный ключ к разгадке тайны того, почему произошло это убийство: недостаток серотонина. В подкасте он описан следующим образом:

    «Серотонин, гормон, нейромедиатор.Если в вашем мозгу его уровень недостаточен, это может повлиять на ваше настроение. Вот почему многие антидепрессанты повышают уровень серотонина. Эти препараты называются СИОЗС, селективными ингибиторами обратного захвата серотонина. Если вы перестанете их принимать резко, у вас могут возникнуть мысли о самоубийстве, сильное возбуждение и даже психоз ».

    Винс Гилмер признался, что внезапно прекратил прием СИОЗС и обнаружил, что испытывает крайние приступы раздражительности. По его собственным словам, он чувствовал себя «умственно отсталым».И это были только психические отклонения, с которыми столкнулся Винс Гилмер. Во время анализа, проведенного клиническим психологом, Винс Гилмер был отмечен как действующий следующим образом:

    «… говорил прерывисто, ерзал в сидячем положении, стоял в сутулой позе, изредка ходил и широко жестикулировал руками во время разговора. Эта презентация была очень драматичной и не соответствовала известным тревожным или психотическим расстройствам.

    Закон один заканчивается обвинительным приговором Винсу Гилмеру, в результате которого он приговаривается к пожизненному заключению без возможности условно-досрочного освобождения.Однако один непреклонный врач решает продолжить расследование, как показано во втором акте.

    Акт второй

    По мере того, как наши исследователи подкастов продолжают погружаться глубже, они решают взять интервью у Винса Гилмера в тюрьме. Он находится в тюрьме строгого режима в течение шести лет и до сих пор проявляет симптомы, аналогичные тем, которые наблюдались во время его судебного разбирательства. Когда интервьюер Сара Кениг и доктор Бенджамин Гилмер разговаривают с ним, они замечают повторяющиеся движения тела и неспособность сосредоточиться.Когда Сара разговаривает по телефону, мы слышим, как Винс Гилмер постоянно повторяется. Винс Гилмер может испытывать классический HD-симптом персеверации, неспособность удержать себя от повторения действия, хотя это никогда не подтверждается в подкасте. (Для получения дополнительной информации о персеверации щелкните здесь.)

    Доктор Бенджамин Гилмер считает, что Винс Гилмер был неправомерно осужден — он явно испытывал симптомы психического заболевания. Чтобы подтвердить свою теорию отмены СИОЗС, он пригласил психиатра, но психиатр быстро отверг гипотезу отмены СИОЗС, а также гипотезу о черепно-мозговой травме.Когда эти двое покидают тюрьму, психиатр Стив Буйе задает преобразующий вопрос: «Может ли это быть Хантингтоном?»

    Подкаст описывает HD следующим образом:

    Болезнь Хантингтона — ужасное состояние, одно из самых тяжелых. Как жестокая тройка болезней Альцгеймера, Паркинсона и Лу Герига в одном лице. Это вызывает серьезные эмоциональные и физические симптомы. Это прогрессивно. Это болезненно и передается по наследству. Если это есть у ваших родителей, у вас есть 50/50 шансов получить это … Обычно это начинает влиять на людей в возрасте от 35 до 45 лет.Поведение Винса начало меняться, когда ему было около 40 лет. И это фатально. Когда у вас появляются симптомы, мозг и тело истощаются. Обычно вы умираете примерно через 20 лет от такого осложнения, как пневмония или удушье.

    Психолог и доктор Бенажмин Гилмер рассматривают симптомы Винса Гилмера: поведенческие расстройства, галлюцинации, раздражительность, капризность, паранойя, психоз, ненормальные и необычные движения, включая мимические движения, гримасу, быстрые резкие рывки, неустойчивую походку, дезориентацию или замешательство, потерю суждения, потеря памяти, изменения личности, изменения речи, беспокойство и стресс.

    Команда знала, что генетическое тестирование — лучший метод определения того, действительно ли Винс Гилмер болен этим заболеванием, но они не знали, как провести тестирование в тюрьме. К сожалению, мы узнаем, что Винс Гилмер недавно пытался покончить жизнь самоубийством и был переведен в психиатрическую больницу. Поговорив с тамошним социальным работником, мы узнаем, что теперь можно протестировать Винса Гилмера.

    ( В этом разделе подкаста вопрос согласия явно не разъясняется.Мы узнаем, что психиатр встречается с Винсом и они берут кровь, но мы не знаем, что Винс Гилмер дал согласие на забор крови, особенно в качестве подопечного штата. Однако согласие всегда имеет первостепенное значение, когда речь идет о генетическом тестировании. Никого нельзя принуждать к участию в этом процессе. )

    Когда результаты вернутся, мы узнаем, что Винс Гилмер действительно положительный с числом CAG 43. Число CAG относится к повторам в ДНК строительных блоков цитозина (C), аденина (A) и гуанина (G). .(Для получения дополнительной информации о процессе генетического тестирования посмотрите наше видео НАДЕЖДА здесь.)

    Новый психиатр Винса Гилмера, доктор Колин Энгликер, сообщает эту новость Винсу. По его собственным словам, он нервничал, потому что сообщение таких новостей «более или менее похоже на смертный приговор, который вы кому-то говорите». Однако Винс Гилмер, похоже, обрадовался этой новости. Эта реакция, вероятно, связана с длительным периодом времени, в течение которого Винс Гилмер так отчаянно пытался доказать свою болезнь другим.После постановки диагноза доктор Англикер может назначить необходимые лекарства.

    Как отмечается в подкасте, «синдром Хантингтона убивает клетки мозга, нейроны, что снижает выработку нейротрансмиттеров. Так что все это время, возможно, у Винса действительно был мозг, лишенный серотонина. Возможно, он был прав.

    ( Одному врачу потребовалось всего два посещения, чтобы понять, что у него неврологическое заболевание, которое не распознают многие другие психиатры. Этот пробел в наблюдениях может быть результатом сильно стигматизированного характера болезни Хантингтона, особенно в сельских регионах, таких как Северный Каролина, где медицинские учреждения могут быть не в курсе последних исследований неврологических заболеваний.Болезнь Хантингтона имеет долгую историю ошибочных диагнозов, что по-прежнему является серьезной проблемой.

    Хотя болезнь Хантингтона не «создала убийцу», вполне вероятно, что Винс Гилмер страдал от симптомов этой болезни во время убийства. Хантингтон «может вызывать неустойчивое, возбужденное, а иногда и неконтролируемое поведение». Доктор Винс Гилмер заметил, что в момент убийства он не чувствовал себя самим собой. Система уголовного правосудия подвела доктора Винса Гилмера, позволив ему представить себя и не в состоянии должным образом диагностировать существование и серьезность его болезни в течение стольких лет.)

    Доктор Бенджамин Гилмер проверяет Винса Гилмера несколько месяцев спустя. Хотя Винс Гилмер чувствует себя намного лучше, выясняется, что он на удивление мало или ничего не знает о болезни. Доктор Бенджамин Гилмер должен объяснить, что это заболевание является наследственным и что его сестра, ее дети и внуки находятся в опасности, поскольку один из их родителей передал мутантный ген. Доктор Бенджамин Гилмер также сообщает, что не существует никаких методов лечения или лечения, специфичных для HD, а есть только методы лечения определенных симптомов.

    В конце подкаста мы узнаем, что доктор Бенджамин Гилмер все еще пытается освободить Винса Гилмера из тюрьмы. Они работают с командой юристов, чтобы добиться его освобождения.

    В целом представление и описание болезни HD в этом подкасте было точным. Из-за ограниченных знаний и стигматизации, окружающих болезнь, нередки случаи, когда правоохранительные органы и пациенты с HD сталкиваются с конфликтами, поскольку система правосудия неспособна должным образом бороться с симптомами, вызываемыми HD, и тем, как они могут быть ошибочно истолкованы как преступное поведение.

    Для этого эпизода: Что вы делаете для проверки своей жизни? , человек, младший из шести сестер, решает пройти генетическое тестирование.

    Келли, 28 лет, находится в группе риска HD. Ее мать больна болезнью Хантингтона, и дед Келли тоже страдал от этой болезни. Подкаст начинается утром перед тем, как Келли получает результат своего теста. Келли нервничает и говорит, что у нее «бабочки». Она описывает этот день как Рождество: «Вы просыпаетесь, открываете свои подарки, за исключением того, что это может быть худший подарок в вашей жизни или лучший.”

    Из пяти других ее сестер, по крайней мере, двое имеют признаки HD. Кэти, старшей сестре Келли, 42 года. В первую очередь она отвечала за воспитание матери Келли и Кэти. У Кэти сейчас симптомы. Беседуя с сестрой, Келли признает один из своих страхов: «Что, если ваш разум застрял внутри этого тела, которое не может двигаться?»

    Келли и ее сестры описывают текущее состояние своей матери и то, каково было расти в семье, пострадавшей от HD.Келли признается, что она часто смущалась и злилась на маму, что было обычным явлением среди детей, родители которых страдали от этой болезни. Хотя дети могут понимать, а могут и не понимать, что происходит, многие родители начинают проявлять симптомы примерно в подростковом возрасте, в трудное время для саморазвития и взаимоотношений, особенно когда они пытаются завязать дружеские отношения и пообщаться.

    Затем Келли спрашивает Кэти, почему она никогда не проходила тестирование. Кэти отвечает:

    Кэти: Страхование, отрицание растраты моей жизни…

    Келли: … как вам кажется, что вы не сделали то, что должны были делать?

    Кэти : Ага.Я должен был жить больше.

    Келли: Для меня это так, я не знаю, освобожусь ли я, если они скажут мне, что у меня это, потому что, как вы сказали, вы думаете об этом каждый день, и если вы знаете, что у вас это есть, как и вы сказал, я собираюсь жить шарами к стене. Я сделаю все, я составлю список и сделаю все, что хочу.

    Кэти: Ни у кого из нас не должно быть детей.

    Келли: Для меня это больше забота о ребенке.Теперь я не хочу, чтобы мой ребенок прошел через то, через что прошел я. Слава богу, ты меня воспитал, но с мамой я увидел самую ужасную часть того, кто должен был быть моей матерью.

    На этом этапе мы знакомимся со сложным и трудным разговором о воспитании детей в семьях HD. Кэти считает, что ни у одной из ее сестер не должно быть детей, предположительно из-за риска передачи мутантного гена. Однако для Келли она не хочет иметь детей, потому что не хочет подвергать своих детей тому типу детства, которое было у Келли.

    Позже мы узнаем, что племянница Келли, дочь Кэти, Кайла, будет сопровождать Келли на приеме генетического тестирования. Кайла описывает Келли как единственную опору своей семьи. Кайле был поставлен генетический диагноз «болезнь Хантингтона», но она не сказала об этом своей матери, так как ее мать уже переживает депрессию, и Кайла боится довести ее до крайности. Кайла сталкивается с трудностями в поиске систем поддержки:

    У меня нет никакой поддержки со стороны семьи, кроме Келли, как у мамы или папы.Келли — единственный человек, который это понимает, и стоит за мной. Я не сказал никому из моей семьи, кроме Келли. Мы говорили об этом всю жизнь, и я не хочу, чтобы это было у нее, но это как одна часть меня: если это есть у Келли, я не одинок. Так что у меня смешанные чувства по этому поводу. Поскольку узнала свои результаты, курю больше. Я действительно так делаю. Теперь я хочу, к черту. Раньше люди говорили: «О, это так нездорово, у тебя будет рак», а мне нравится, что еще может случиться, вы понимаете, о чем я.

    Системы поддержки имеют первостепенное значение в семействах HD. Иногда невозможно найти эти системы поддержки в собственной семье. Однако, если возможно, можно получить поддержку консультанта или местной группы поддержки. (Чтобы просмотреть список групп поддержки HD в вашем регионе, щелкните здесь.)

    Келли описывает свой метод борьбы с результатами. Она запланировала несколько недель занятий, чтобы отвлечься и предоставить здоровую возможность справиться с трудностями.Кайла, узнав результаты своего теста, провела ночь, ела пиццу и наблюдала за выступлениями комедийных выступлений. У каждого человека разные методы преодоления трудностей. Важно определить, что лучше для вас, и убедиться, что этот метод полезен и не причиняет вреда ни себе, ни другим.

    Келли документирует свое назначение по генетическим результатам. Ее генетический консультант пытается вовлечь Келли, ее жениха и Кайлу в разговор:

    Консультант по генетике (GC): Вы нервничали или изрядно расслабились?

    Келли: Меня просто тошнит.

    GC: У вас есть? Хорошо. Вы хотите, чтобы я сразу перешел к делу?

    Келли (смеется): Не знаю.

    GC: Хорошо, я рад сделать это, ммм, если вы, ребята, не хотите немного поговорить…

    В унисон ее парень, Келли: Нет. Мы просто хотим знать.

    Парень: Мы просто хотим до этого добраться.

    GC: Некоторые люди хотят поговорить о том, что произойдет, ну хорошо.Ваши результаты были нормальными. У вас не будет болезни Хантингтона. Я знаю, это не то, чего вы ожидали.

    (Анализ: этот разговор подчеркивает деликатную роль генетического консультанта. Ясно, что генетический консультант не разговаривал с Келли ранее о методах, с помощью которых она хотела бы получить результаты своих анализов. Генетический консультант вызывает у Келли напряжение. поскольку она пытается завязать дружеский разговор, консультант даже отмечает, что «некоторые люди хотят поговорить.Однако генетический консультант должен был удостовериться в этом желании до назначения в день результатов. )

    После того, как шок прошел, племянница Кайла просит немного побыть одна. Как человеку, у которого положительный результат теста на болезнь, трудно услышать, что его близкий отрицательный и в некотором смысле избежал болезни. Хотя результаты серьезно влияют на жизнь испытуемого, HD является семейным заболеванием. Эти результаты по-разному влияют на многих членов семьи и близких, что объясняет, почему Кайла скрывает свой болезненный статус от матери.Келли сожалеет о том, что привела Кайлу. Хоть она и хотела поддержки Кайлы, она ретроспективно осознает влияние результатов на ее племянницу.

    Консультант по генетическим вопросам и Келли обсуждают реакцию Кайлы. Келли отмечает, что теперь, по крайней мере, она может позаботиться о Кайле. Это душераздирающий момент, поскольку он демонстрирует пожизненные последствия болезни Хантингтона. Хотя один человек дал отрицательный результат, весьма вероятно, что он станет ухаживать за другими членами семьи, пострадавшими от болезни.

    В целом, этот подкаст точно отражает проблемы генетического тестирования и эмоциональный вклад в болезнь.

    Isuzu NPR против FTR | Isuzu Work Truck Сравнение

    Isuzu NPR и FTR | Сравнение рабочих грузовиков Isuzu

    Сохраненные автомобили

    СОХРАНЕННЫЕ ТРАНСПОРТНЫЕ СРЕДСТВА

    У вас нет сохраненных машин!

    Ищите эту ссылку в избранном:
